4月24日,随着500千伏金普一线、金普二线成功带电运行,攀西电网优化工程建设完成进度超九成,预计6月上旬全部完工。工程投运后,将优化改善四川电网结构,促进攀西地区清洁能源消纳,为四川电网“迎峰度夏”提供保障。

4月24日,随着500千伏金普一线、金普二线成功带电运行,攀西电网优化工程第五阶段第二步改造任务完成。至此,工程整体建设进度已超九成,预计6月上旬全部完工。工程投运后,将优化改善四川电网结构,促进攀西地区清洁能源消纳,为四川电网“迎峰度夏”提供保障。

攀西电网是四川乃至全国水电输送最为密集的区域。近年来,随着输电通道数量快速增长,其面临的安全稳定风险也随之增加。攀西电网优化工程将原有错综复杂的电网,改造成为南北两个互不干扰的输电通道,实现区内4回特高压直流及配套电源“两两分组”接入,大幅增强攀西电网抵御极端故障的能力。同时,增加2回500千伏交流送出通道,提升攀西地区向四川省内负荷中心输电能力。(曾俊鹏)


攀西电网优化工程:大凉山的群山与铁塔,是自然与人类文明的完美结合。它们不仅见证了大凉山的过去和现在,也将继续见证它的未来。(曹颀 摄)

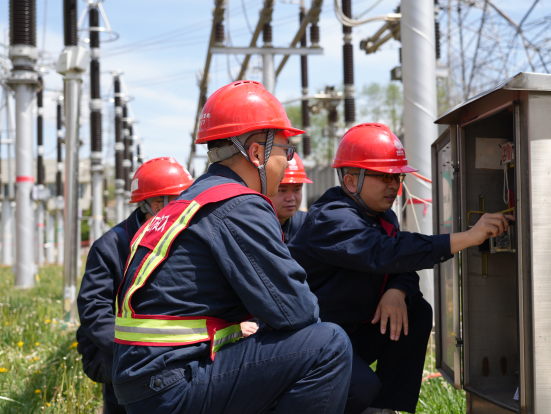

攀西电网优化工程:2025年4月19日,在普提500千伏变电站,国网四川送变电公司电力调试人员在检查端子箱接线情况。(罗海弋 摄)

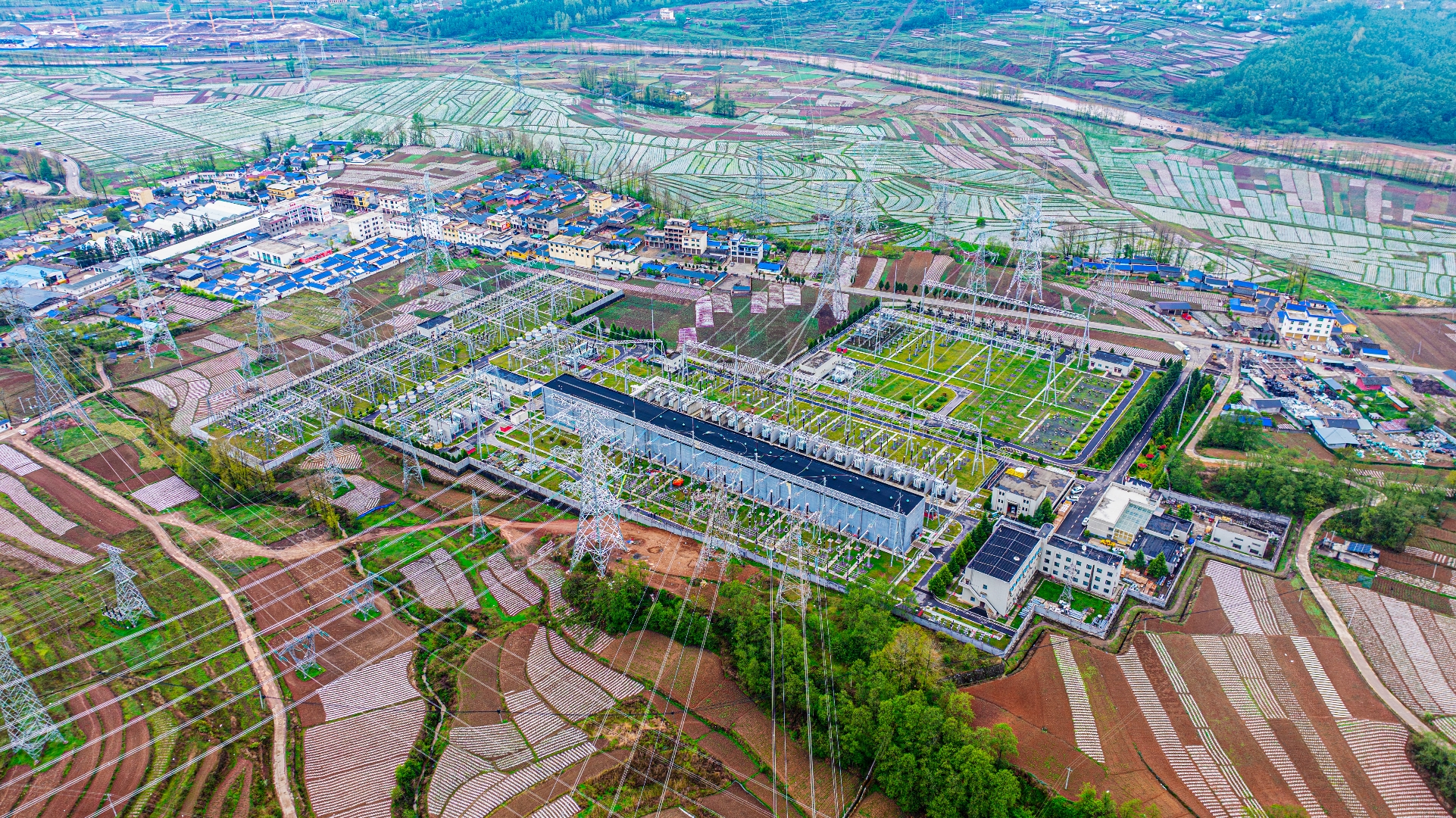

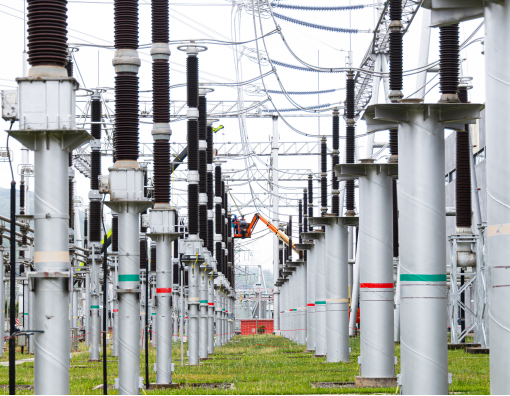

攀西电网优化工程:2025年4月22日,正在进行施工改造的普提500千伏变电站。(曹颀 摄)

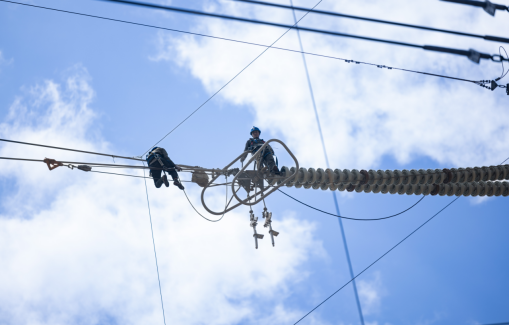

攀西电网优化工程:2025年4月22日,国网四川送变电公司正在开展500千伏金普二线B相进线引流线制作、安装工作。(曹颀 摄 )


攀西电网优化工程:2025年4月22日,国网四川送变电公司正在开展500千伏金普二线B相进线引流线制作、安装工作。(曹颀 摄)


攀西电网优化工程:2025年4月22日,国网四川送变电公司正在进行500千伏金普一、二线104号~105号铁塔之间旧导线拆除施工。(曹颀 摄)


攀西电网优化工程:2025年4月22日,国网四川送变电公司正在进行500千伏金普一、二线104号~105号铁塔之间旧导线拆除施工。(曹颀 摄)


攀西电网优化工程:2025年4月23日,在普提500千伏变电站,国网四川超高压公司电力运维人员开展500千伏金普一、二线送电工作。(李梦娜 摄)
